(SHTP-PMU) – 28/08/2026 – Việc hoàn thiện quy hoạch, chuẩn bị quỹ đất và đồng bộ hóa hạ tầng đang tạo nền tảng quan trọng để Khu Công nghệ cao TP.HCM (SHTP) tiếp tục thu hút các dự án công nghệ cao quy mô lớn. Trong đó, ba dự án thuộc lĩnh vực công nghệ y sinh và hạ tầng dữ liệu với tổng vốn đầu tư gần 1,15 tỷ USD được bố trí tại các Lô T7, T8 và T9, mở ra không gian phát triển mới cho hệ sinh thái công nghệ cao của Thành phố.
Để hiện thực hóa định hướng này, công tác quy hoạch đóng vai trò quan trọng. Ban Quản lý Các dự án Đầu tư – Xây dựng Khu Công nghệ cao TP.HCM (SHTP-PMU) là đơn vị được giao nhiệm vụ tổ chức lập, trình thẩm định các đồ án quy hoạch phân khu, quy hoạch chi tiết xây dựng tỷ lệ 1/2000 và quy hoạch chi tiết xây dựng tỷ lệ 1/500 các khu công nghệ cao trên địa bàn Thành phố theo Quyết định số 276/QĐ-KCNC ngày 07/7/2025.
Hoàn thiện quy hoạch, chuẩn bị không gian phát triển
Theo Quyết định số 276/QĐ-KCNC ngày 07/7/2025, Ban Quản lý Các dự án Đầu tư – Xây dựng Khu Công nghệ cao TP.HCM được giao tổ chức lập, trình thẩm định các đồ án quy hoạch phân khu, quy hoạch chi tiết xây dựng tỷ lệ 1/2000 và 1/500 các khu công nghệ cao trên địa bàn Thành phố; đồng thời lập kế hoạch và tổ chức thực hiện các bước tiếp theo sau khi được cấp có thẩm quyền phê duyệt.
Đây là cơ sở quan trọng để Ban Quản lý Các dự án Đầu tư – Xây dựng Khu Công nghệ cao TP.HCM tham gia công tác chuẩn bị không gian phát triển, góp phần hình thành hệ thống hạ tầng đồng bộ phục vụ các dự án công nghệ cao.
Ngày 20/03/2026, Trưởng ban Ban Quản lý Khu Công nghệ cao TP.HCM ông Nguyễn Kỳ Phùng đã ký ban hành Quyết định số 72/QĐ-KCNC về việc phê duyệt điều chỉnh cục bộ Quy hoạch chi tiết xây dựng tỷ lệ 1/2000 (quy hoạch phân khu) Khu Công nghệ cao Thành phố Hồ Chí Minh - Giai đoạn I và Giai đoạn II khu vực Lô H3-1, H3-2a, H3-2b, H4, H5 và S4-1.
Theo quyết định điều chỉnh, quỹ đất được tái cấu trúc thành 3 lô dịch vụ trọng điểm:
- Lô T7 (diện tích 7,98 ha): Điều chỉnh và hợp nhất từ Lô H3-1 (3,64 ha) và Lô H3-2a (3,78 ha).
- Lô T8 (diện tích 4,95 ha): Điều chỉnh và hợp nhất từ Lô H3-2b (1,17 ha) và Lô H4 (4,36 ha).
- Lô T9 (diện tích 4,46 ha): Điều chỉnh và hợp nhất từ Lô H5 (4,13 ha) và Lô S4-1 (0,31 ha).
Bố trí 3 dự án chiến lược gần 1,15 tỷ USD vào các lô đất dịch vụ T7, T8, T9
Mới đây, tại Lễ trao Giấy chứng nhận đăng ký đầu tư do Ủy ban nhân dân Thành phố Hồ Chí Minh tổ chức, Chủ tịch Ủy ban nhân dân Thành phố Hồ Chí Minh Nguyễn Văn Được cùng lãnh đạo Thành phố đã trao chứng nhận cho bộ ba dự án công nghệ cao chiến lược được bố trí tại 3 lô đất vừa quy hoạch điều chỉnh tại Khu Công nghệ cao Thành phố Hồ Chí Minh:
1. Lô T7: Trung tâm Công nghệ cao Tâm Anh (Vốn đăng ký: 160 triệu USD)
Dự án được triển khai tại Lô T7 (diện tích 7,98 ha), do Hệ thống Bệnh viện Đa khoa Tâm Anh làm chủ đầu tư. Dự án tập trung phát triển các lĩnh vực công nghệ y sinh có hàm lượng tri thức cao như: giải trình tự gen thế hệ mới, ứng dụng tế bào gốc trong y học tái tạo, thử nghiệm lâm sàng đạt chuẩn quốc tế và nghiên cứu sản xuất dược phẩm sinh học. Bên cạnh đó, trung tâm có năng lực đào tạo khoảng 5.000 chuyên gia, kỹ sư y sinh chất lượng cao mỗi năm cho Thành phố.
2. Lô T8: Trung tâm Dữ liệu Evolution DC VN HCMC (Vốn đăng ký: 508,78 triệu USD)
Đặt tại Lô T8 (diện tích 4,95 ha), dự án do Liên danh các nhà đầu tư Singapore (Hathor, Frontier, Evolution) rót vốn. Với công suất thiết kế 52 MW IT Load, đạt tiêu chuẩn quốc tế Tier III+ và tiệm cận Tier IV, trung tâm dữ liệu này cung cấp năng lực lưu trữ quy mô Exabyte, đóng vai trò là "hạ tầng của hạ tầng" phục vụ nhu cầu tính toán hiệu năng cao, điện toán đám mây và trí tuệ nhân tạo (AI).
3. Lô T9: Tổ hợp Trung tâm Dữ liệu siêu lớn STARMASON (Vốn đăng ký: 480,26 triệu USD)
Tọa lạc tại Lô T9 (diện tích 4,46 ha), dự án do Công ty Cổ phần Starmason làm chủ đầu tư với công suất thiết kế lên đến 60 MW IT Load. Đạt các chuẩn mực khắt khe về hạ tầng số, dự án góp phần củng cố an toàn dữ liệu số quốc gia, đồng thời sẵn sàng cung cấp năng lực lưu trữ và xử lý lớn cho các tập đoàn ICT hàng đầu thế giới.

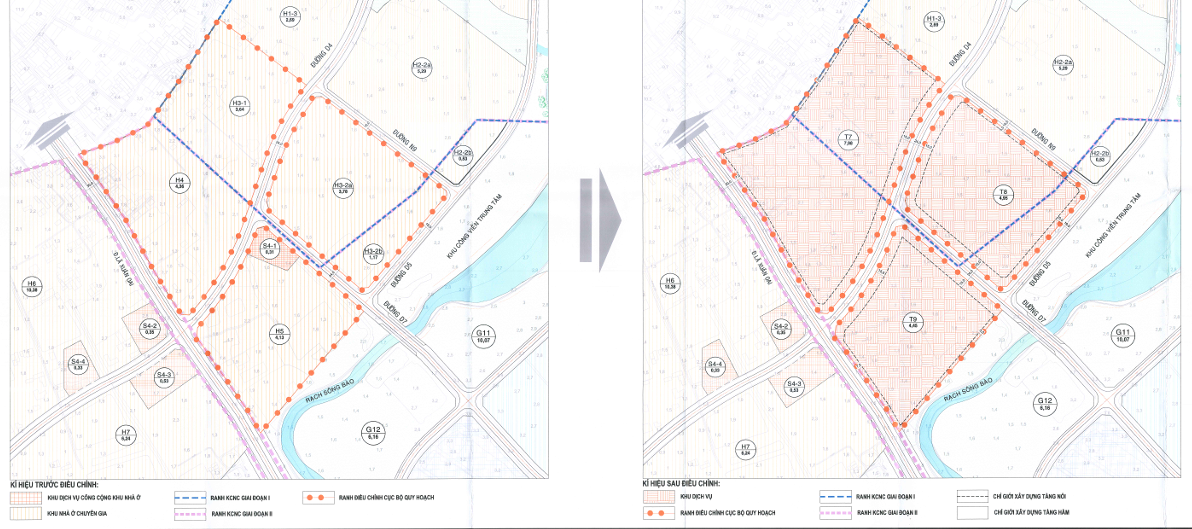

Trước và sau điều chỉnh tại các Lô T7, T8, T9 thuộc Khu Công nghệ cao TP.HCM (Tại Bản vẽ kèm theo Quyết định số 72/QĐ-KCNC ngày 20 tháng 3 năm 2026 của Ban Quản lý Khu Công nghệ cao Thành phố Hồ Chí Minh)
Tạo nền tảng hạ tầng cho các dự án công nghệ cao
Sự hiện diện của các dự án quy mô lớn đặt ra yêu cầu cao đối với hệ thống hạ tầng kỹ thuật. Trong đó, Ban Quản lý Các dự án Đầu tư – Xây dựng Khu Công nghệ cao TP.HCM tiếp tục phát huy vai trò được giao trong công tác quy hoạch, chuẩn bị đầu tư và triển khai các dự án đầu tư – xây dựng, phối hợp với các cơ quan, đơn vị liên quan nhằm bảo đảm hạ tầng được chuẩn bị đồng bộ, đáp ứng yêu cầu phát triển của các dự án mới.
Từ công tác quy hoạch, việc chuẩn bị đồng bộ quỹ đất và hạ tầng sẽ góp phần rút ngắn thời gian triển khai dự án, nâng cao hiệu quả sử dụng đất, đồng thời tạo nền tảng thuận lợi để Khu Công nghệ cao TP.HCM đẩy mạnh thu hút các dự án công nghệ cao trong thời gian tới./.

Bản đồ sử dụng đất Điều chỉnh quy hoạch phân khu Khu Công nghệ cao Thành phố Hồ Chí Minh tỷ lệ 1/2000 Khu Công nghệ cao Thành phố Hồ Chí Minh
Phòng Quản lý Dự án (Ban Quản lý Các dự án Đầu tư - Xây dựng KCNC)
